首页 > 供应产品 > 西安鸿飞堵漏公司揭秘西安防水堵漏行业之内幕西安屋面防水问题 防水维修堵漏楼顶防水之防水材料选择方法
西安鸿飞堵漏公司揭秘西安防水堵漏行业之内幕西安屋面防水问题 防水维修堵漏楼顶防水之防水材料选择方法
产品: 浏览次数:1036西安鸿飞堵漏公司揭秘西安防水堵漏行业之内幕西安屋面防水问题 防水维修堵漏楼顶防水之防水材料选择方法
品牌: 鸿飞防水堵漏
材质: 沥青
产地: 西安
单价: 65.00元/平方米
最小起订量: 500 平方米
供货总量: 100000000 平方米
发货期限: 自买家付款之日起 天内发货
有效期至: 长期有效
最后更新: 2021-12-06 20:24

详细信息
材质 沥青
产地 西安
周期 15天
工程类型 防水工程
所在地 西安
品牌 鸿飞堵漏
型号 鸿飞
承包地 陕西

工程概况:

工程名称:屋面防水翻新

工程地址:

防水材料:底层3mm-20卷材,表层4mm页岩

施工方法:卷材采用热熔法施工

工程质量:优良

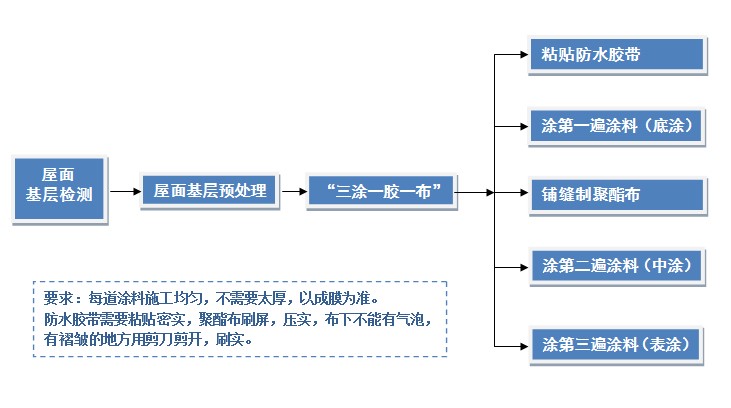

   根据现场情况作出以下施工方案

一、施工准备:

??进入工地的防水材料均应附产品合格证和材料质量测试报告单。现场抽样通过**部门的检测。

二、材料要求

?(1)主体材料:3mm -20度SBS和4mm页岩卷材

   ①执行标准:GB18242–2008

                                                                                         主要技术指标:GB50207—2002《屋面工程质量验收规范》

??2、主要工具:

??小平铲、滚刷、油漆刷、钢卷尺、剪刀、手持压滚、扫帚、喷枪 锤子,铁锹,壁纸刀,抹子,编织袋,电锤,电线

??3、作业条件

①原防水层大面积老化、局部破损,采用拆除清理原来所铺贴的地砖和铲除原防水层。

②基层找平,增做新防水层

3 雨天、五级风以上天气及基层潮湿的情况下,不得施工。

三、施工操作工艺

??根据GB50207规范及工程实情制定本工艺。

1、工艺流程:

?原防水层清理——基层找平——刷底油——阴阳角粘贴附加层——铺贴防水卷材——防水层表面清理检查------——检验收签?

2、施工要点:

??(1)用铁铲清除全部原防水层,注意在清除时应尽量不损坏找平层,清除的垃圾集中堆放,统一处理。

(2)将屋面上的尘土、砂粒、杂物清扫干净。对屋面进行找平,1:2.5的抗裂砂浆抹平。相连的阴阳角;基层与立面墙、排水沟、排水口、沟脊的边缘相连的转角处应抹成光滑的圆弧形,其半径一般为50mm。找平层上应无明显湿渍,基层干燥,含水率小于9%,可用面积约1m2,厚为1.5~2.0mm的橡胶板覆盖在基层表面上,放置2~3h,如覆盖的基层表面无水印,紧贴基层一侧的橡胶板又无凝结水珠,可满足施工要求。基层表面应坚实具有一定的强度,清洁干净,表面无浮土、砂粒等污物,表面应平整、光滑、无松动,要求抹平压光。

(3)涂刷底油,基层干燥后,涂刷基层处理剂。用长把排刷把冷底子油涂刷在干净干燥的基层表面上,复杂部位用油漆刷刷涂,要求不露白,涂刷均匀。干燥4h以上至不粘脚后方可进行下道工序。

(4) 做附加层,排气道、分格缝等部位:

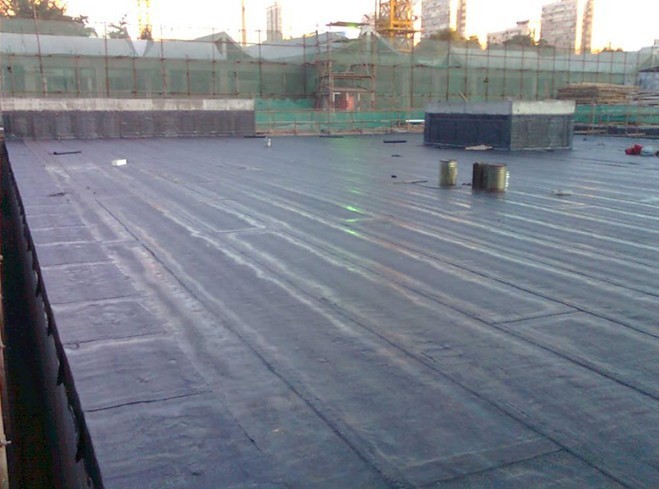

(5)铺贴卷材防水层.试铺定位在基层上弹出基准线,把卷材试铺定位。卷材的配置—应将卷材顺长方向进行配置,使卷材长向与排水方向垂直,卷材搭接要顺流水坡方向,不应成逆向。如下图

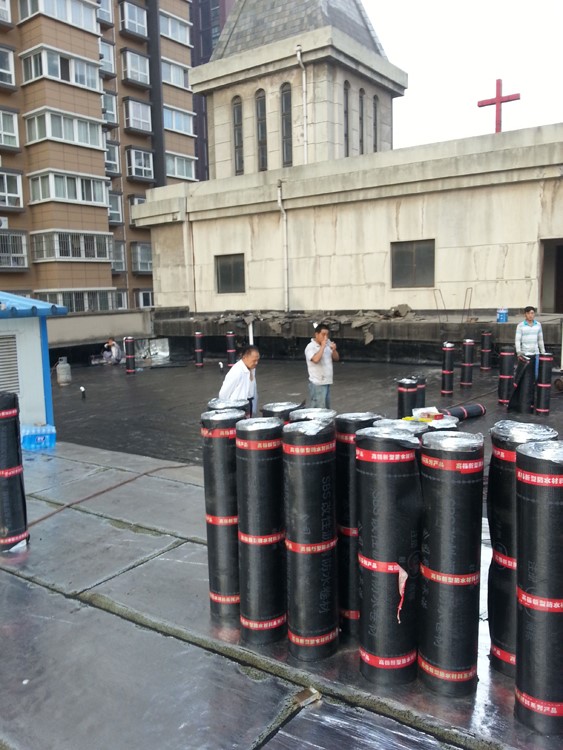

先铺设排水比较集中的部位,按标高由低向高的顺序铺设

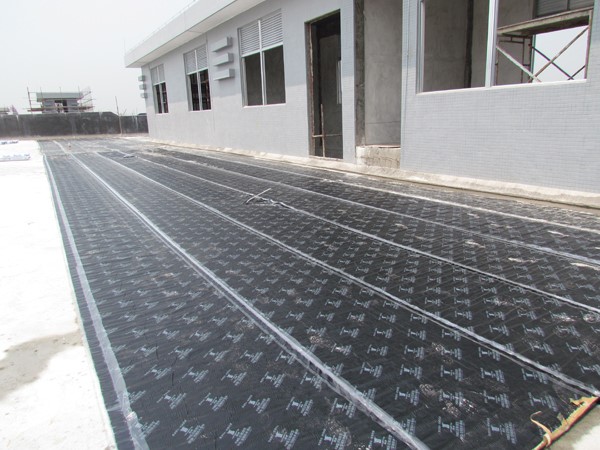

6卷材搭接缝施工

在热熔粘结搭接缝前,先将下一层卷材表面的隔离层用喷灯熔化,具体操作,由持喷枪的工人用抹子当挡板沿搭接线向后移动,喷灯火焰随挡板一起动,喷灯应紧靠挡板,距离卷材约50~100mm。(如下图)。

7.卷材的搭接宽度为长、短边均不小于100mm,搭接缝的边缘以溢出热熔的改性沥青为宜,然后用喷灯均匀热熔卷材搭接缝用小抹子把边抹好(如下图)。

8铺贴平面和立面连接部位的卷材在铺平面与立面相连的卷材,应先铺贴平面,然后由下向上铺贴,并使卷材紧贴阴角,不应空鼓。立面墙上防水层应满粘。

9屋面女儿墙防水施工。女儿墙防水层施工时,应先铺贴平面,然后由下向上铺贴,使卷材紧贴阴角,不能空鼓。在女儿墙上满粘卷材,粘贴要牢固,在女儿墙预留收口处满粘卷材,并使上层卷材长出下层卷材不小于30mm,收头用水泥砂浆固定。或者将卷材至女儿墙上平面全部满粘。

10主要节点构造做法:阴阳角:阴阳角处的基层处理后,先铺一

附加层卷材要剪成下图所示形状,铺贴时要满粘在基层上。

11.阴阳角卷材铺贴方法图

12几种落水口防水做法

13形缝防水构造

14所有边角,涂刷三遍东方雨虹JS防水涂料

四、质量要求

??1、保证项目

①卷材与胶结材料必须符合施工规范规定,检验产品出厂合格证,试验报告、现场取样试验。

②卷材防水层及其细部处理必须符合施工规范规定。

??2、基本项目

①卷材防水层的基层应牢固,表面洁净,阴阳角处理呈弧形,基层胶涂布均匀,无漏涂。

②卷材防水层的铺贴方法和搭接、收头符合施工规范规定,卷材铺贴整齐搭接均匀一致;相邻两幅卷材的短边搭接应错开;卷材附加层设置宽度,部位正确;接缝粘结牢固,封口严密,无损伤缺陷

五、成品保护

??1、铺好的卷材防水层,应及时采取保护措施,不得损坏,以免造成后患。

??2、防水施工要与有关工序作业配合协调,进入防水作业面的施工现场人员不得穿带钉子鞋作业、走动。

六、安全生产、文明施工

1、屋面防水施工队伍应服从统一安排,接受质量检查与监督。

2、屋面防水施工须遵循《建筑安装工程安全技术规范》,做到文明施工、安全生产。

3、施工开始前必须进行安全交底,每天上岗前进行安全教育,有针对性、有记录,进入施工现场必须戴好安全帽。

4、施工用胶粘剂、溶剂等易燃品,应存放在通风、能锁的库房,远离火源,并配备干粉灭火器。每天施工现场严禁大量堆放各种易燃品,每天工作完毕将废料,包装皮等杂物集中,由专人负责运至指定地点堆积。

5、对铺设好的卷材防水层,不得在上面直接从事其他施工作业。
